Aktualne zdjęcia oraz postępy prac na nowym Osiedlu TEMPO

Aktualne zdjęcia oraz postępy prac na nowym Osiedlu TEMPO

Dziękujemy za wybór osiedla Tempo i zaufanie, jakim nas Państwo obdarzyli. Z przyjemnością rozpoczynamy Kronikę Budowy, w której będziemy na bieżąco informować o postępach prac na budowie.

Marzec przyniósł sprzyjające warunki atmosferyczne, które pozwoliły na wyraźne przyspieszenie prac i widoczny postęp na budowie osiedla Tempo. Realizowane roboty konsekwentnie posuwają inwestycję naprzód, a ich efekty tworzą solidną bazę dla kolejnych faz budowy. W załączeniu przesyłamy aktualne zdjęcia dokumentujące stan prac.

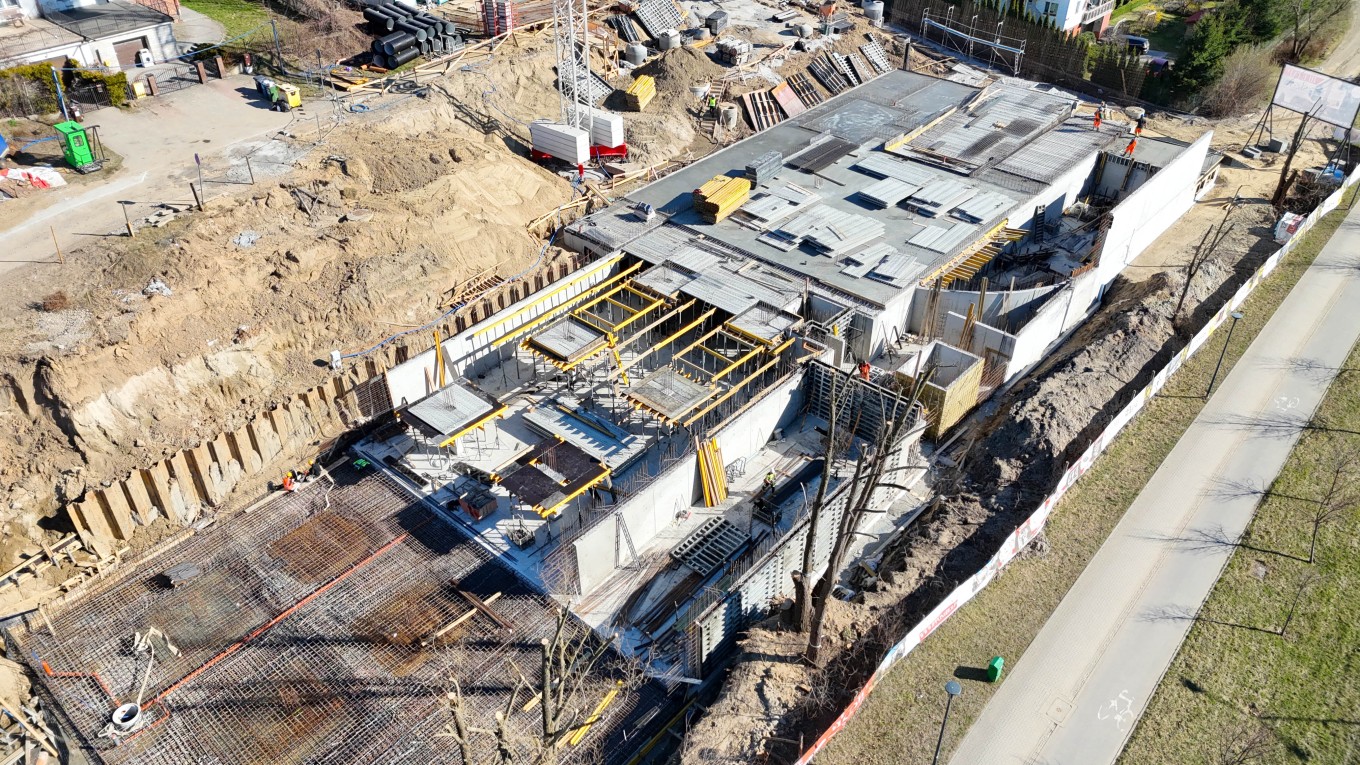

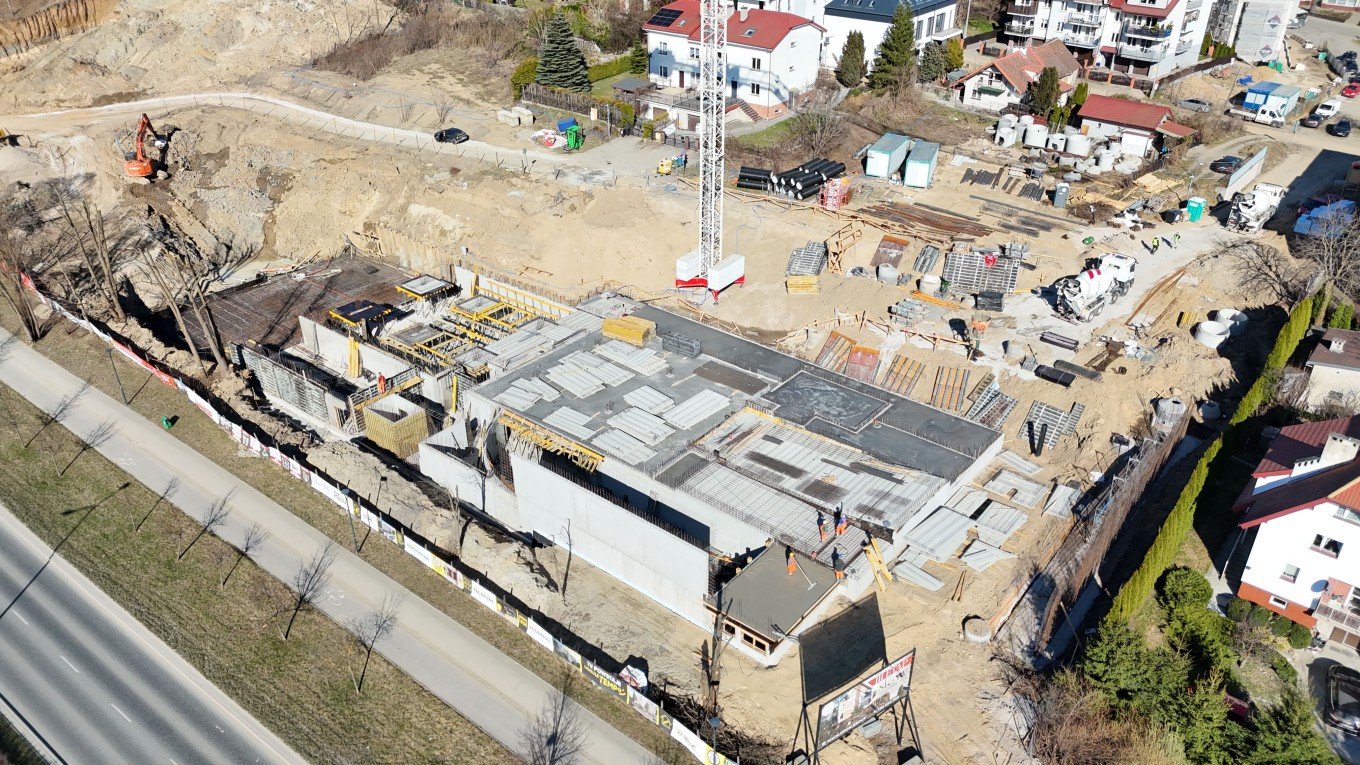

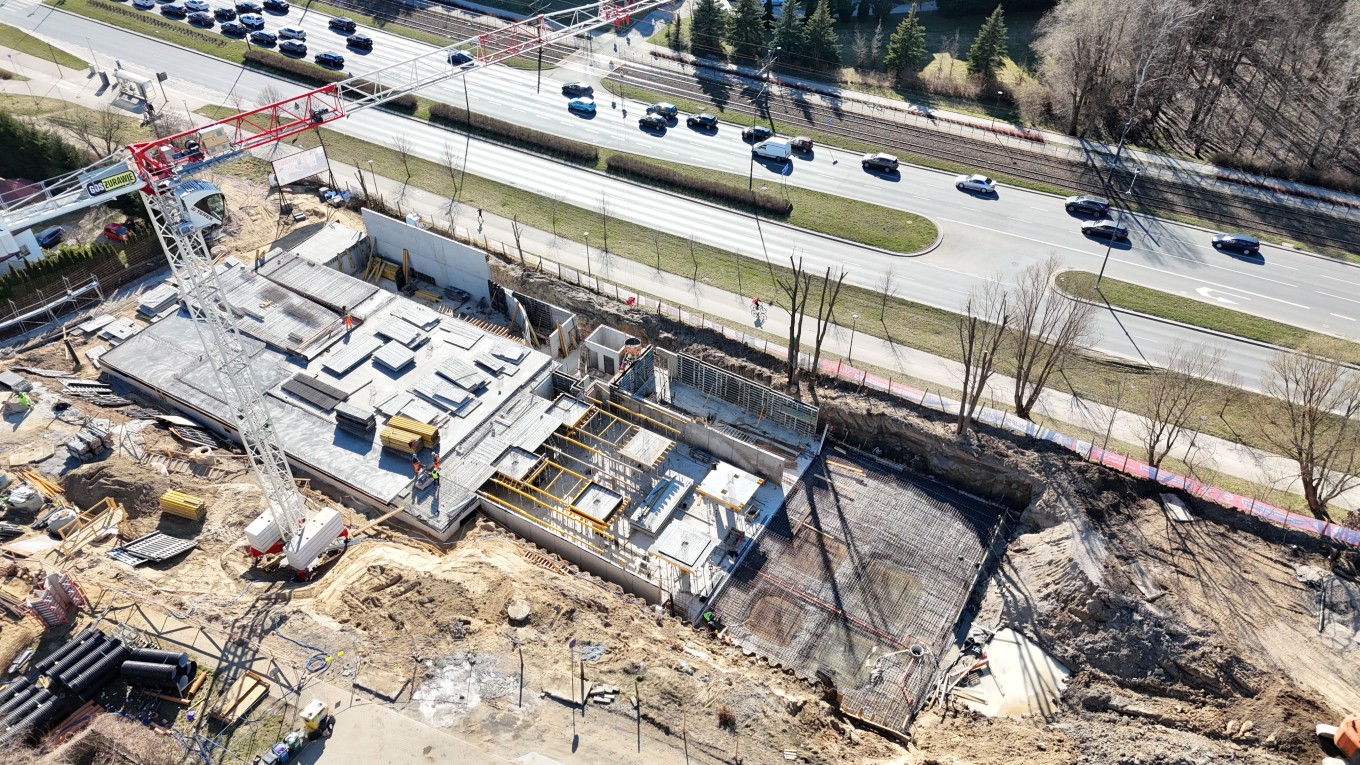

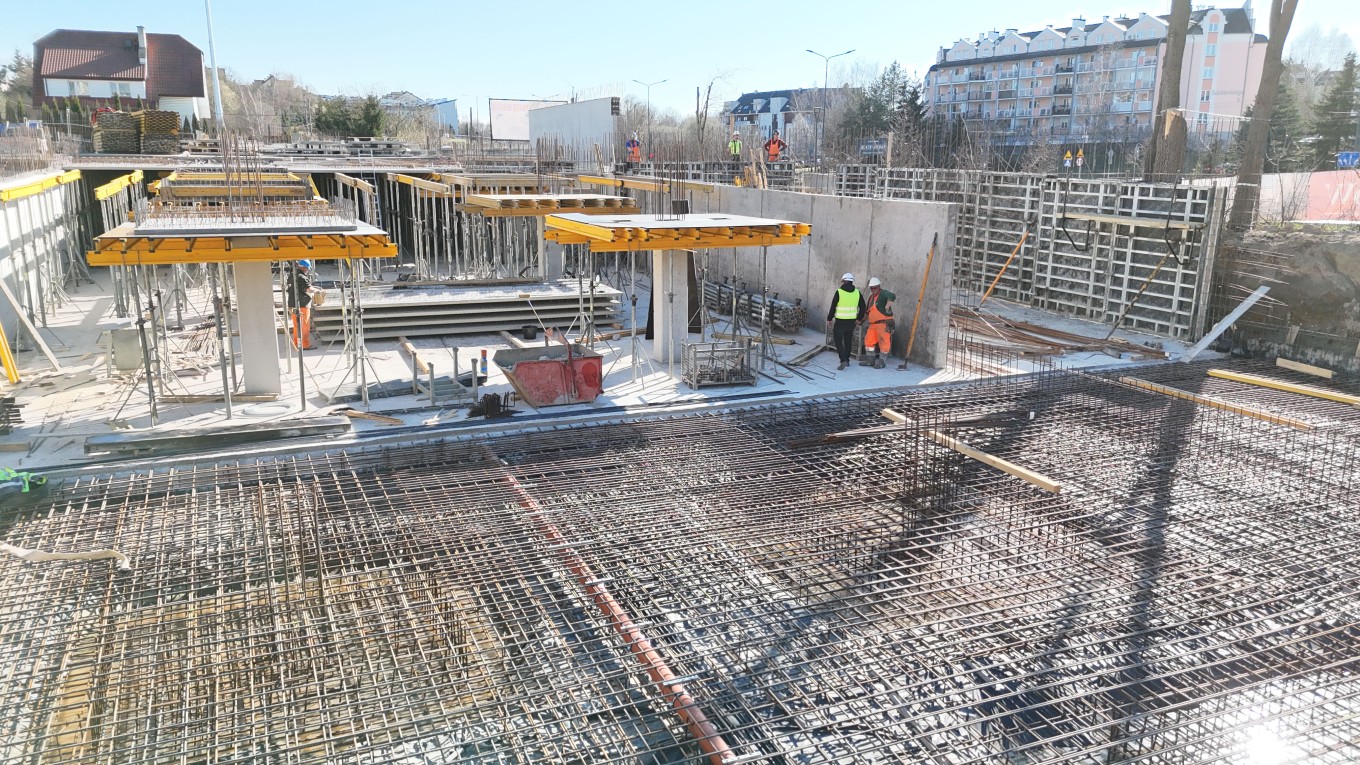

Postęp prac – marzec 2026

  • Roboty ziemne – 100%

Zakończono wszystkie prace przygotowawcze, w tym wykopy pod budynek.

  • Płyta denna – 95%

Prace związane z wykonaniem płyty fundamentowej są na końcowym etapie realizacji.

  • Ściany konstrukcyjne poziomu -2 – 70%

Zaawansowane są prace żelbetowe na najniższej kondygnacji podziemnej.

  • Strop nad poziomem -2 – 50%

Trwa wykonywanie stropu oddzielającego kolejne kondygnacje podziemne.

  • Ściany konstrukcyjne poziomu -1 – 10%

Rozpoczęto realizację konstrukcji wyższej kondygnacji garażowej.

  • Obsypki budynku – 30%

Prowadzone są prace związane z zabezpieczeniem konstrukcji i przygotowaniem terenu wokół budynku.

  • Mury oporowe – 30%

Trwa realizacja murów oporowych, które będą stabilizować teren inwestycji.
